Quản lý công việc

Tạo, phân công và theo dõi tiến độ toàn bộ công việc ESG — kết nối trực tiếp với các mục tiêu môi trường, sự cố và kế hoạch hành động khắc phục.

Ngữ cảnh & Ai dùng

Khi nào dùng: Khi cần giao việc cho cá nhân/phòng ban từ một hành động khắc phục sự cố, mục tiêu ESG mới, hay bất kỳ nhiệm vụ nào cần theo dõi tiến độ và kết quả.
Người thực hiện: Trưởng phòng/Quản lý ESG (tạo và phân công); Nhân viên được giao (cập nhật tiến độ); Quản lý cấp cao (xem tổng quan và đánh giá).
Tần suất: Theo sự kiện — tạo ngay khi phát sinh nhiệm vụ cần theo dõi.


Hướng dẫn nhập liệu

Bước 1: Truy cập tính năng

  1. Trên menu bên trái, chọn Quản trịQuản lý công việc.
  2. Màn hình hiển thị danh sách công việc với 3 chế độ xem: Bảng (mặc định) / Kanban / Gantt.
  3. Nhấn nút + Thêm mới ở góc trên bên phải để tạo công việc đầy đủ.

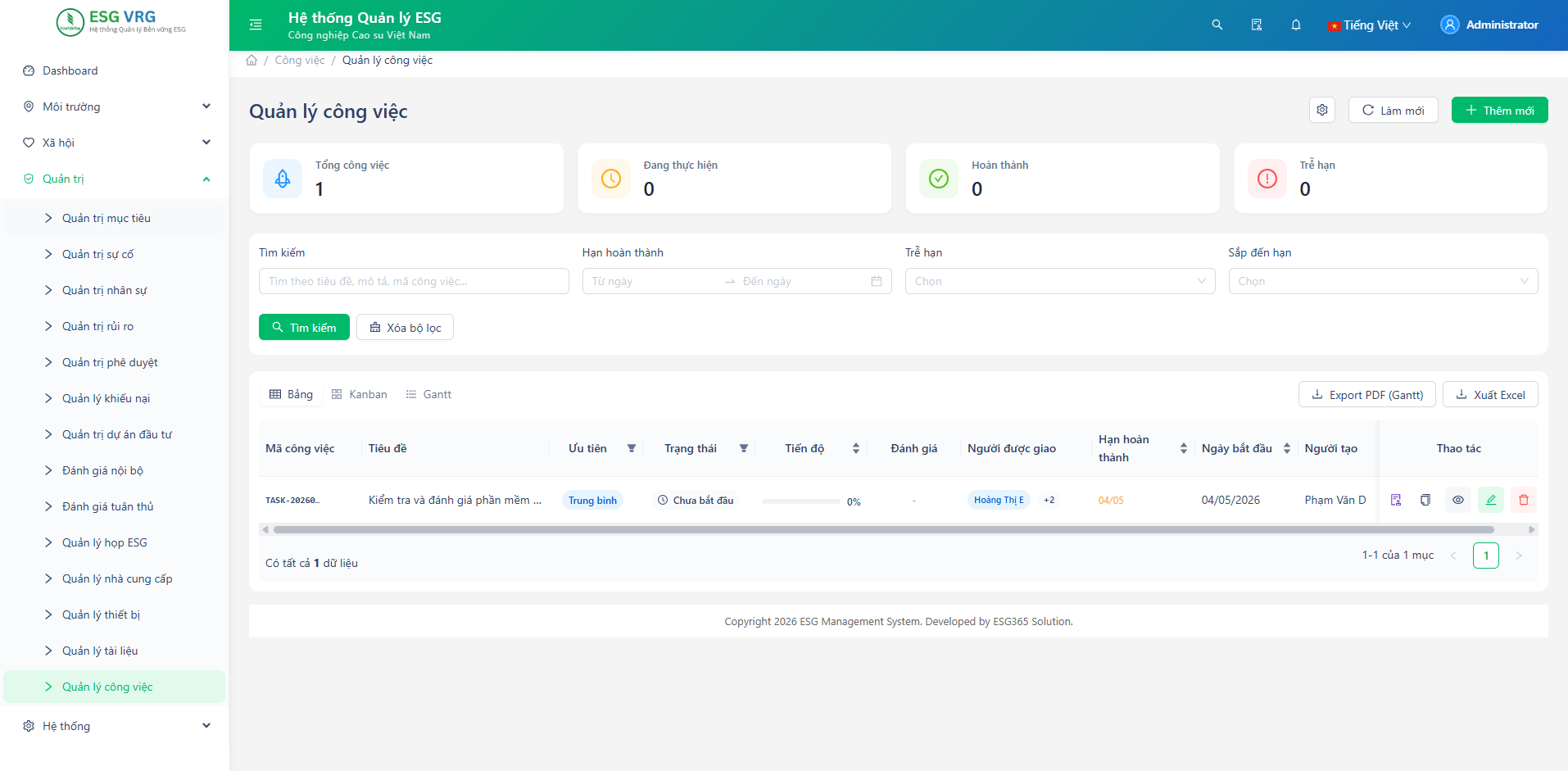

Màn hình danh sách Quản lý công việc Hình 1: Màn hình danh sách công việc — chuyển đổi giữa Bảng / Kanban / Gantt bằng thanh Segmented phía trên

ℹ️ Thông tin: Trang có nút Xuất ExcelExport PDF (Gantt) để xuất danh sách công việc hiện tại theo bộ lọc đang áp dụng.


Bước 2: Điền thông tin cơ bản

ℹ️ Thông tin: Chỉ có Tiêu đề là bắt buộc. Các trường còn lại nên điền đầy đủ để dễ theo dõi và lọc công việc.

TrườngBắt buộcÝ nghĩaGiá trị hợp lệ
Tiêu đềTên công việc — mô tả ngắn gọn, hành động rõ ràngVăn bản, tối đa 255 ký tự, VD: Lắp đặt hệ thống xử lý nước thải phân xưởng B
Mô tảChi tiết công việc, yêu cầu đầu ra và bối cảnhVăn bản tự do — càng chi tiết, người thực hiện càng ít hỏi lại
Thời gian thực hiệnKhoảng thời gian từ ngày bắt đầu đến hạn hoàn thànhChọn khoảng ngày + giờ — Hạn hoàn thành phải sau hoặc bằng Ngày bắt đầu
Mức ưu tiênMức độ ưu tiên xử lýThấp / Trung bình (mặc định) / Cao / Khẩn cấp
Trạng tháiTrạng thái hiện tại của công việcChưa bắt đầu (mặc định) / Đang thực hiện / Hoàn thành / Tạm dừng / Đã hủy
Tiến độ (%)Phần trăm hoàn thành công việcKéo thanh trượt 0–100%, hoặc nhập số trực tiếp (số thực, min 0, max 100)
Đánh giáXếp loại chất lượng kết quả công việc (1–5 sao)Chọn 1–5 sao (Tệ / Không tốt / Trung bình / Tốt / Tuyệt vời)
TagsNhãn phân loại để lọc và tìm kiếm công việcNhập tự do và nhấn Enter để thêm (VD: iso14001, hanh-dong-khac-phuc)

Giao diện form tạo công việc mới Hình 2: Giao diện form tạo công việc mới

⚠️ Lưu ý: Nếu công việc đang có yêu cầu phê duyệt đang chờ xử lý, trường Trạng thái sẽ bị khóa — không thể thay đổi cho đến khi yêu cầu phê duyệt được giải quyết.

💡 Mẹo: Đặt tiêu đề theo cấu trúc [Hành động] + [Đối tượng] + [Địa điểm/Thời hạn] để dễ nhận diện. VD: Kiểm tra lại hệ thống lọc khí lò hơi số 2 trước 15/05.


Bước 3: Phân công người thực hiện

Nhấn + Thêm người được giao để phân công. Có thể thêm nhiều dòng — mỗi dòng là một đối tượng phân công.

Phần phân công người thực hiện Hình 3: Phần phân công — thêm nhiều nhân viên hoặc phòng ban

Trường chọn loạiGiá trịÝ nghĩa
Nhân viênemployeeGiao trực tiếp cho nhân viên cụ thể
Phòng bandepartmentGiao cho toàn bộ phòng ban
Người dùng hệ thốnguserGiao cho tài khoản đăng nhập (không phải hồ sơ nhân viên)
NhómteamGiao cho một nhóm làm việc đã định nghĩa

ℹ️ Thông tin: Khi thêm công việc thành công, hệ thống tự động gửi thông báo đến tất cả người được phân công. Người bị xóa khỏi danh sách phân công sẽ mất quyền xem các tài liệu đính kèm của công việc.


Bước 4: Thêm Checklist (Danh sách kiểm tra)

Nhấn + Thêm checklist để tạo các bước con cần hoàn thành. Checklist giúp chia nhỏ công việc lớn thành hành động cụ thể có thể tick xác nhận sau khi thực hiện.

TrườngBắt buộcÝ nghĩaGiá trị hợp lệ
Tiêu đềTên hành động cụ thể cần thực hiệnVăn bản
Mô tảChi tiết thêm về bước checklist nàyVăn bản tự do

💡 Mẹo: Dùng checklist cho công việc nhiều bước tuần tự. VD: Thu thập hồ sơĐánh giá năng lựcHọp xem xétRa quyết định.


Bước 5: Đính kèm tài liệu (nếu có)

Cuộn xuống phần Tài liệu đính kèm để đính kèm file liên quan:

  1. Nhấn để chọn từ thư viện tài liệu đã có trong hệ thống.
  2. Hoặc kéo thả / chọn file mới từ máy tính.

ℹ️ Thông tin: File đính kèm chấp nhận: pdf, doc, docx, xls, xlsx, ppt, pptx, jpg, jpeg, png, gif — kích thước tối đa 10 MB/file.


Bước 6: Lưu & Xác nhận

  1. Kiểm tra toàn bộ thông tin.
  2. Nhấn Tạo mới để tạo công việc (hoặc Cập nhật nếu chỉnh sửa).
  3. Công việc xuất hiện trong danh sách với trạng thái Chưa bắt đầu và mã công việc tự động (task_code).

Tạo công việc nhanh từ Kanban

Khi ở chế độ xem Kanban, nhấn + Thêm dưới mỗi cột để mở form tạo nhanh:

TrườngBắt buộcGiá trị hợp lệ
Tiêu đềTối đa 255 ký tự
Mô tảTối đa 1000 ký tự
Độ ưu tiênThấp / Trung bình (mặc định) / Cao / Khẩn cấp
Ngày bắt đầuChọn ngày
Hạn hoàn thànhChọn ngày

ℹ️ Thông tin: Công việc tạo nhanh sẽ tự động được đặt vào cột Kanban tương ứng với trạng thái của cột đó (VD: tạo từ cột "Đang thực hiện" → trạng thái = Đang thực hiện). Để thêm phân công, checklist và tài liệu, dùng Thêm mới thông thường.


Quy trình phê duyệt thay đổi trạng thái

Một số thay đổi trạng thái yêu cầu phê duyệt từ cấp trên thay vì đổi trực tiếp:

Hành độngWorkflow phê duyệtTừ trạng thái
Bắt đầu thực hiệnPhê duyệt bắt đầuChưa bắt đầu
Đánh dấu hoàn thànhPhê duyệt hoàn thànhĐang thực hiện
Tạm dừngPhê duyệt tạm dừngĐang thực hiện
Tiếp tục sau tạm dừngPhê duyệt tiếp tụcTạm dừng
Hủy công việcPhê duyệt hủyChưa bắt đầu / Đang thực hiện / Tạm dừng

💡 Mẹo: Khi cần thay đổi trạng thái có phê duyệt, nhấn "Gửi yêu cầu phê duyệt" (biểu tượng phê duyệt trong hàng công việc), chọn đúng loại workflow và thêm ghi chú lý do. Người phê duyệt sẽ nhận thông báo tự động.


Ví dụ điền mẫu sẵn

Ví dụ — Công việc khắc phục sau sự cố môi trường

Tình huống: Sau sự cố rò rỉ nước thải, cần giao việc kiểm tra và sửa chữa hệ thống xử lý nước thải.
Sao chép bảng dưới đây và thay thế bằng giá trị thực tế.

Thông tin cơ bản:

TrườngGiá trị mẫu
Tiêu đềKiểm tra và sửa chữa bể điều hòa nước thải — Phân xưởng B
Mô tảSau sự cố ngày 03/05/2026, kiểm tra toàn bộ hệ thống bể điều hòa, xác định điểm rò rỉ và tiến hành sửa chữa. Kết quả cần có biên bản nghiệm thu.
Thời gian thực hiện05/05/2026 08:00 → 10/05/2026 17:00
Mức ưu tiênKhẩn cấp
Trạng tháiChưa bắt đầu
Tagshanh-dong-khac-phuc, nuoc-thai, phan-xuong-b

Phân công:

LoạiNgười/Phòng ban được giao
Phòng banPhòng HSE
Nhân viênNguyễn Văn Kỹ Thuật

Checklist:

BướcTiêu đề
Bước 1Khảo sát thực địa và xác định điểm rò rỉ
Bước 2Lập dự toán vật tư và nhân công sửa chữa
Bước 3Tiến hành sửa chữa
Bước 4Kiểm tra lại hệ thống sau sửa chữa
Bước 5Lập biên bản nghiệm thu và báo cáo kết quả

Lỗi nhập liệu thường gặp

LỗiNguyên nhânCách sửa
Lỗi "Hạn hoàn thành phải sau hoặc bằng Ngày bắt đầu"Chọn Hạn hoàn thành trước Ngày bắt đầu — backend validation từ chốiChọn lại Hạn hoàn thành ≥ Ngày bắt đầu; hoặc bỏ trống cả hai nếu chưa xác định thời gian
Trường Trạng thái bị xám, không thay đổi đượcCông việc đang có yêu cầu phê duyệt chờ xử lýVào Phê duyệt → giải quyết (chấp thuận/từ chối) yêu cầu đó trước, sau đó mới thay đổi được trạng thái
Nhấn Tạo mới nhưng checklist không được lưuChecklist thiếu trường Tiêu đề bắt buộc — backend bỏ qua dòng thiếu titleĐiền Tiêu đề cho từng bước; nếu không dùng thì xóa bằng nút 🗑️ trước khi lưu
Chọn nhầm loại Nhân sự, muốn đổi thì danh sách bên cạnh bị xáoHai loại render danh sách khác nhau — không tự reset khi đổi loạiXóa dòng phân công đó (nhấn 🗑️) rồi thêm lại và chọn đúng loại ngay từ đầu
Upload file đính kèm bị lỗiFile vượt quá 10 MB hoặc sai định dạng (không thuộc: pdf, doc, docx, xls, xlsx, ppt, pptx, jpg, jpeg, png, gif)Nén file hoặc chuyển định dạng trước khi upload; kiểm tra kích thước file < 10 MB
Tiến độ nhập xong bị reset về 0%Nhập giá trị ngoài phạm vi 0–100 hoặc nhập ký tự không phải sốNhập số nguyên từ 0 đến 100; hệ thống tự giới hạn khi rời khỏi ô nhập
Không tìm thấy nhân viên trong danh sáchNhân viên chưa khai báo trong hệ thống hoặc đã nghỉ việcLiên hệ Admin kiểm tra trạng thái tài khoản trong phân hệ Nhân sự; hoặc chọn loại Người dùng hệ thống
